Exchange 개체 백업

Exchange 백업 작업을 생성하려면 Backup > Microsoft 365 페이지에서 시작할 수 있습니다.

Exchange용 New M365 Backup Job 마법사가 열립니다. 아래 단계에 따라 마법사를 완료하세요.

Step 1. Select Exchange to Backup

select a backup source 열에서 백업할 Exchange를 선택합니다. 선택된 백업 개체는 Selected backup source 열에 표시됩니다.

기본적으로 모든 Exchange 디렉터리가 백업됩니다. 특정 디렉터리를 백업에서 제외하려면 Exclude 버튼을 클릭하고, 오른쪽에 표시되는 대화 상자에서 백업하지 않을 디렉터리를 선택하세요.

주의

동일한 Exchange Organization의 Exchange 개체만 추가할 수 있습니다. 여러 Exchange Organization이 있는 경우 다른 Organization에 대해 별도로 새 작업을 생성하세요.

2단계. 백업 대상 선택

이 백업 작업에는 백업 대상(백업 스토리지)을 연결해야 합니다.

Target Node 드롭다운 목록에서 백업 데이터를 처리하고 저장할 백업 노드를 선택할 수 있습니다.

Target Storage 드롭다운 목록에서 선택한 백업 노드에 속하는 스토리지를 선택할 수 있습니다.

백업 스토리지 선택이 완료되면 Next를 클릭하여 계속 진행합니다.

3단계. 백업 전략 구성

General Strategy

General Strategy 탭에서 백업 시간 Schedule, Throttling Policy, Data Storage Policy, Retention Policy 및 기타 고급 옵션을 설정할 수 있습니다.

Select Strategy 드롭다운 목록에서 사전 구성된 전략 템플릿을 선택하거나, 전략 템플릿을 생성하지 않은 경우 Customize Strategy를 선택합니다. 전략 템플릿 생성 방법은 Strategy Templates를 참조하세요.

이 작업의 백업 창을 결정하기 위해 Time Windows 지표를 참조하여 작업을 어느 시간대에 예약할지 결정할 수 있습니다.

Mode 드롭다운 목록에서 Backup as Scheduled 작업 또는 Once-off Backup 작업을 설정할 수 있습니다.

일회성 백업 작업의 경우 작업은 한 번만 실행되며 전체 백업만 수행됩니다. Start Time 필드에서 백업 작업의 시작 시간만 지정하면 됩니다.

예약 백업 작업의 경우 전체 백업만, 전체+증분 조합, 영구 증분 백업 방식을 예약할 수 있습니다. 권장 백업 전략은 전체+증분 조합입니다.

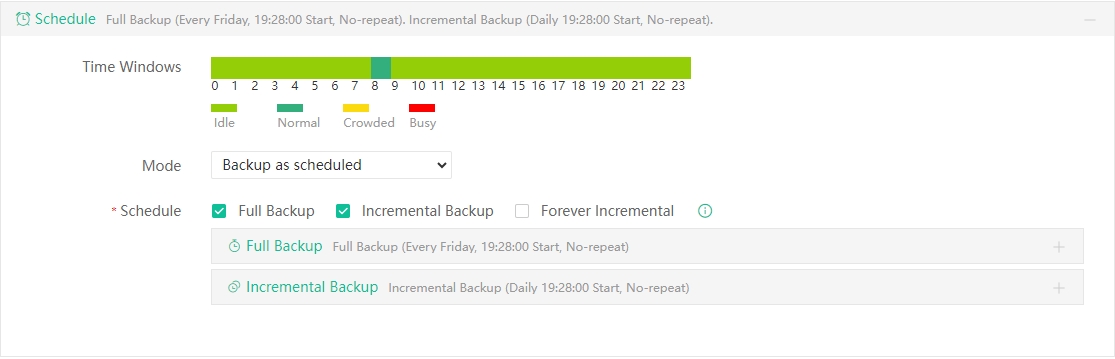

Exchange Backup Time Schedule

Vinchin 백업 서버가 백업 작업의 시작 시간을 제안합니다. 요구 사항에 따라 시작 시간을 변경하세요. 전체 백업의 시작 시간이 증분 백업과 겹치는 경우, 전체 백업이 우선 실행되고 증분 백업은 다음 예약된 시작 시간에 실행됩니다.

요구 사항에 따라 일정을 직접 구성하려면 + 아이콘을 클릭하여 전체 백업 또는 증분 백업 설정을 펼치고 사용자 지정할 수 있습니다.

예를 들어, 반복 없이 한 달에 두 번 전체 백업을 예약할 수 있습니다.

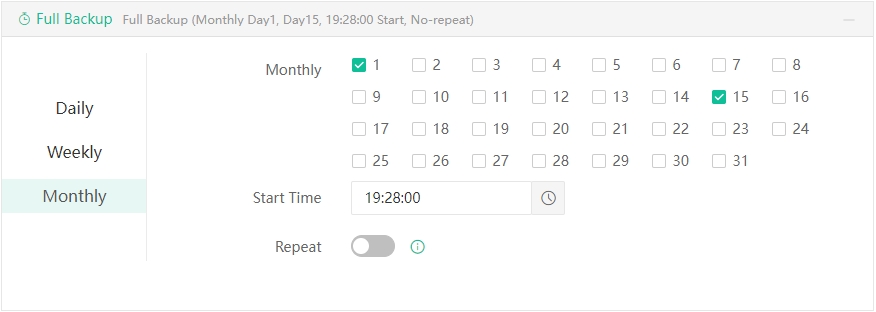

Exchange Full Backup Monthly Schedule

그런 다음 매일 여러 번의 증분 백업을 구성합니다. 기본적으로 증분 백업은 하루에 한 번만 실행되며, 하루에 여러 번 증분 백업을 실행하려면 Repeat 옵션을 활성화하면 됩니다.

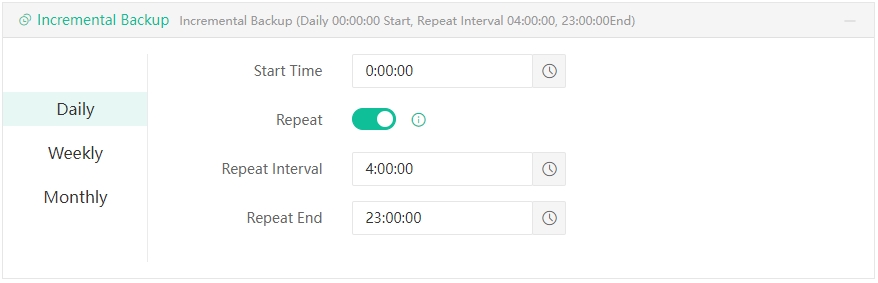

Exchange Incremental Backup Repeat

위의 예에서 전체 백업은 매월 1일과 15일에 실행되고, 증분 백업은 매일 0:00에 시작하여 4시간 간격으로 당일 23:00까지 반복 실행됩니다. 이는 예시에 불과하며, 실제 가상화 환경에 따른 요구 사항에 맞게 일정을 구성해야 합니다.

백업 시간 일정을 구성한 후 Throttling policy를 구성할 수 있습니다. 스로틀링 정책 설정은 선택 사항으로, 백업 작업이 프로덕션 환경의 네트워크 또는 I/O에 과부하를 줄 경우에만 구성하고, 그렇지 않으면 설정하지 않아도 됩니다.

백업 데이터의 Deduplication, Compression, Encryption을 포함하는 Data Storage Policy입니다.

데이터 중복 제거 및 데이터 압축을 활성화하면 백업 데이터 전송 및 저장에 필요한 대역폭과 스토리지 리소스를 절약할 수 있습니다. Compression Level은 Quick Compression, Standard Compression, Maximum Compression, Ultimate Compression으로 설정할 수 있으며, 레벨마다 압축 효율이 다릅니다. 레벨이 높을수록 시스템 부하가 높아지고 백업 속도가 느려집니다.

데이터 암호화를 활성화하면 백업 데이터가 암호화되어 백업 스토리지에 저장됩니다. 데이터 암호화를 보호하기 위해 비밀번호를 지정해야 하며, Exchange 복원 작업 생성 시 Exchange 복원을 수행하려면 비밀번호 검증이 필요합니다.

Retention Policy를 사용하면 백업 스토리지에 백업 데이터를 보존할 기간을 정의할 수 있으며, Number of Restore Points 또는 Number of Days 모드로 보존 정책을 설정할 수 있습니다.

Transmission Strategy

Exchange 백업의 경우 Encrypted Transfer를 통해 백업 데이터를 전송할 수 있습니다.

또한 Client Configuration을 활성화하면 백업 작업에 대한 클라이언트를 지정할 수 있습니다. 이를 통해 동일한 조직 내 여러 클라이언트를 할당하여 동시에 백업을 수행함으로써 단일 조직 백업 효율을 높일 수 있습니다.

Transmission Network는 장치 간 네트워크 연결을 구성하기 위한 두 가지 모드를 지원합니다. Auto match: 서버가 통신 가능한 IP 주소를 자동으로 매칭합니다. Custom selection: 백업 노드 네트워크를 선택하고 호스트에 연결 가능한지 확인해야 합니다.

Transfer Threads 수를 지정하면 멀티스레드 전송을 활성화하여 백업 작업의 처리 속도를 향상시킬 수 있습니다. 멀티스레드 전송의 기본값은 3이며, 1~16 사이의 값으로 설정할 수 있지만 일반적으로 3개 스레드로 충분합니다.

Security Strategy

WORM Protection의 경우, WORM 보호 기능이 활성화된 스토리지 장치를 선택했을 때만 이 옵션을 활성화할 수 있습니다. WORM Protection이 활성화된 백업 포인트는 수정하거나 삭제할 수 없으며, 보존 기간은 만료될 때까지만 연장할 수 있습니다. 기본 보호 기간은 7일이며, 지원 범위는 1일에서 9999일입니다.

Integrity Check의 경우, 증분/차등 백업을 수행하기 전에 이 백업의 종속 포인트에 대해 무결성 검증을 수행합니다. 증분 백업은 종속된 전체/증분 백업 포인트를 검증하고, 차등 백업은 종속된 전체 백업 포인트를 검증합니다. Check Schedule: 주 1회, 일 1회, 매 백업 시마다 무결성 검사를 설정할 수 있습니다. 전체 백업 포인트 이상 발생 시 전체 백업 재실행 또는 백업 종료를 선택할 수 있습니다. 증분 백업 포인트 이상 발생 시 전체 백업 재실행, 증분 재실행 또는 백업 종료를 선택할 수 있습니다.

Advanced Strategy

Advanced Strategy contains some advanced options for the M365 backup job. It has Retry strategy and Overload Protection two tabs.

Retry stratrgy 모듈에서 기본 Network Retry Attempts는 10으로, 시스템이 포기하기 전에 10번의 네트워크 재시도를 수행함을 의미합니다. 최대 60번까지 설정할 수 있습니다. 각 재시도 간의 Network Retry Interval은 5~60초입니다.

Operation Exception Retry를 활성화할 수 있습니다. 작업 실행 중 작업 예외가 발생하면 구성된 재시도 전략에 따라 재실행됩니다. 작업 예외 재시도 횟수는 1~5회로 설정할 수 있으며, 작업 재시도 간격은 5~60초로 설정할 수 있습니다.

Job Retry 기능을 활성화하면 작업 실행 중 개체 예외가 발생했을 때 구성된 재시도 전략에 따라 재실행합니다. 작업 재시도 횟수는 1~5회, 각 재시도 사이의 간격은 1~60분으로 설정할 수 있습니다.

Overload Protection 모듈에서 Ignore Node Resource Limits 옵션을 활성화할 수 있습니다. 특히 우선순위가 높은 백업 작업에 대해 노드의 리소스 제한을 무시합니다.

4단계. 작업 설정 검토 및 확인

위의 설정을 완료한 후 한 화면에서 설정을 검토하고 확인할 수 있습니다.

Exchange 백업 작업을 식별하기 위한 작업 이름을 지정하고, Submit 버튼을 클릭하여 설정을 확인하고 백업 작업을 생성합니다.

새 백업 작업을 생성한 후 Monitor Center > Jobs 페이지의 Current Job 탭에서 확인할 수 있습니다.
